項目背景:因泰興市城東工業園區規劃建設用地原因,,需要在原Φ406高壓天然氣管道所在處建設地下停車場,,需要在原管道南側14.5米處修建一條Φ406高壓燃氣管道在與原管道碰接,由于下游企業設備運行需要正常通氣,,故選用不停輸封堵技術對此管線進行遷改施工,,遷改長度150米。

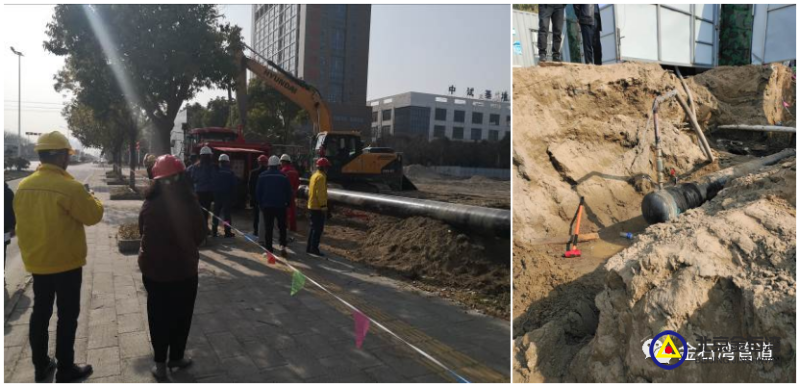

2月23日,,前期唐振斌等人進場倒運管材,,之后去特檢院把告知書辦理下來,為以后施工打好基礎,。

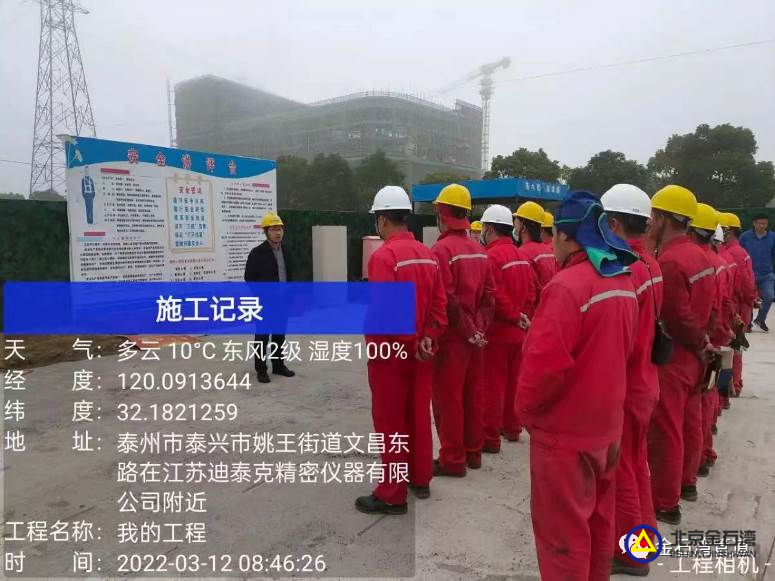

3月1日,,前期施工人員到場,3月3號現場進行安全技術交底后開始施工,。

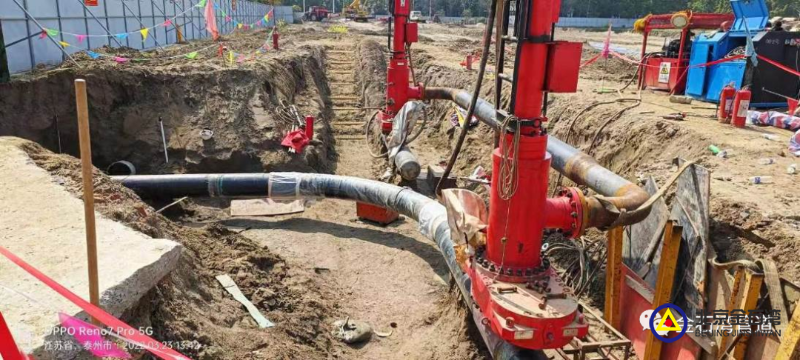

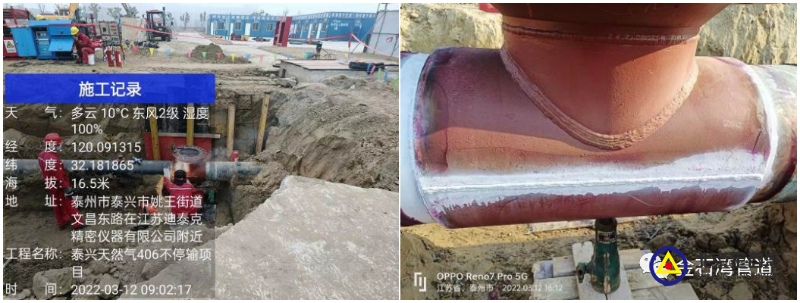

3月4日,,園區外同步進行管溝開挖,焊口拍片完成,,檢測全部合格后直埋段下溝,,之后進行強度試驗跟嚴密性試驗。

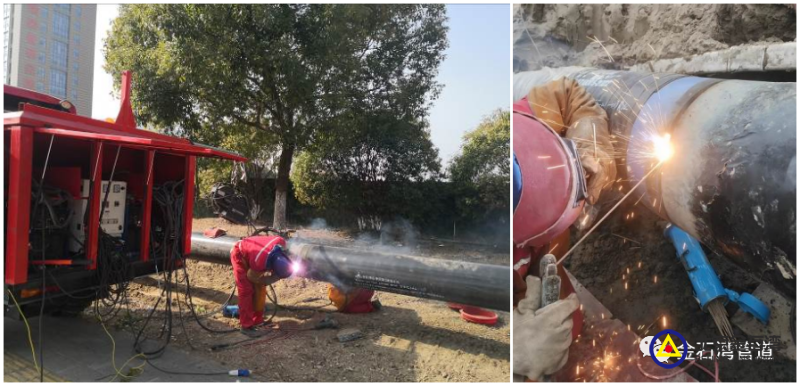

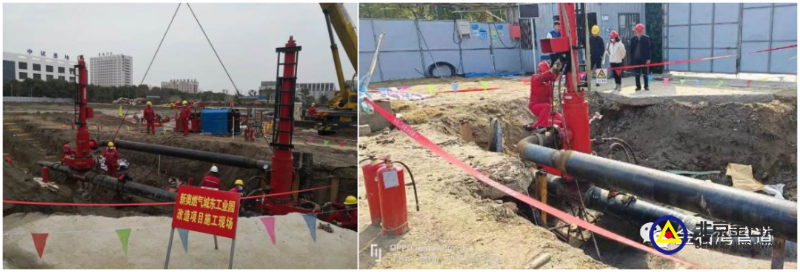

3月10日,,封堵人員進場,,開始準備接下來的四封不停輸封堵工作。3月12號,,開始焊接封堵管件,,焊接一次合格,為接下來開孔封堵做好前期準備,。
3月21日-3月22日,,開孔、塞堵,、走旁通施工完成,,準備接下來斷管連頭。
3月23日,,人員到場,辦好動火許可,經過安全交底后,,開始進行斷管連頭,,經過8個小時的持續作業,上下游兩側連頭完成,,拍片結果一次合格,,充分體現出了金石灣人的工藝水平。
3月24日至26日,,連頭處焊口防腐,,操作坑回填,地貌恢復,,警示樁,,警示牌等收尾工作完成,施工圓滿完成呢,。
本次施工不管從形象上還是工藝上都是按照高標準,、規范化施工,多次得到了業主單位,、監理單位以及特檢院的表揚,,對本次施工充分的認可;在形象上,,嚴格要求施工人員勞保用品穿戴規范,,施工區域的警戒、圍擋,,現場的衛生,,防疫管理都嚴格把控;工藝上安裝機組,、封堵機組人員設備相互配合,,充分利用有限的資源,安全高效,,保質保量的完成了所有工作,,所有工藝都是一次合格,充分體現了金石灣的核心價值觀,。
